يعمل نظام StackFRAC على تحسين الإنتاج بنسبة 70% في أول بئر أفقي مكسور في الجزائر

الخلفية

Construction

الجزائر هي رابع أكبر منتج للنفط الخام في أفريقيا وعضو في أوبك (منظمة البلدان المصدرة للبترول). يأتي الإنتاج بشكل أساسي من حقل نفط حاسي مسعود وهو خزان كامبريانيج من الحجر الرملي في شرق وسط الجزائر باحتياطيات تقدر بنحو 25 مليار برميل.

تم اكتشاف حاسي مسعود في الخمسينيات من القرن الماضي، وينقسم إلى أربع تشكيلات، Ri و Ra و R2 و R3 ، مع تشكيل الإنتاج الرئيسي، Ra-Ri ، الذي تم تقسيمه إلى ست فترات، D5 ، D4 ، D3 ، D2 ، ID ، و D1. تتراوح قيم المسامية من 6 إلى 12%، وتتراوح النفاذية بين 1 و100 ميللي ديسي اعتمادًا على كثافة الكسور الطبيعية أو الشقوق وهي المصدر الأساسي للإنتاج في هذا المجال.

تم تطوير حاسي مسعود في البداية بآبار رأسية مكسورة هيدروليكيًا ورافعة غازية مع غمر الغاز أو المياه لتعزيز استخلاص النفط. في منتصف التسعينيات، بدأ حفر الآبار الأفقية لتطوير المناطق التي لم ينجح فيها الحفر العمودي. تشكل الآبار الأفقية الآن ربع ناتج الحقل؛ ومع ذلك، فإن أداء العديد من الآبار كان ضعيفًا مما أدى إلى اتخاذ قرار بإجراء دراسة تجريبية للتكسير الهيدروليكي متعدد المراحل لحفرة البئر الجانبية.

التحدي

يتمثل التحدي في إجراء التكسير متعدد المراحل على الآبار الأفقية في حاسي مسعود في التباين في عدد الكسور الطبيعية. كان الهدف هو تصميم استكمال للتحفيز الانتقائي للفترات غير المكسورة مع الحفاظ على الإنتاج من المناطق المكسورة بشكل طبيعي. تطلب الأخير أن يكون البئر التجريبي مكتملًا بفتحة مفتوحة.

تضمنت المعايير الأخرى لاختيار البئر التجريبي: متوسط معدل الإنتاج وانخفاض شدة dogleg ، وتوجيه حفرة البئر مقابل اتجاه الضغط الأقصى ، وعدم إنتاج الماء أو الغاز ، وضغط الخزان الكافي للتنظيف. من بين 112 مرشحًا محتملاً ، تم اختيار بئر يتقاطع مع كل من مناطق ID و D1 كأول بئر تجريبي. اختلف متوسط مسامية منطقتي ID وD1 اختلافًا كبيرًا عند 6.5% و9% على التوالي، وأظهر التحليل وفرة الكسور الطبيعية في منطقة D1.

الحل

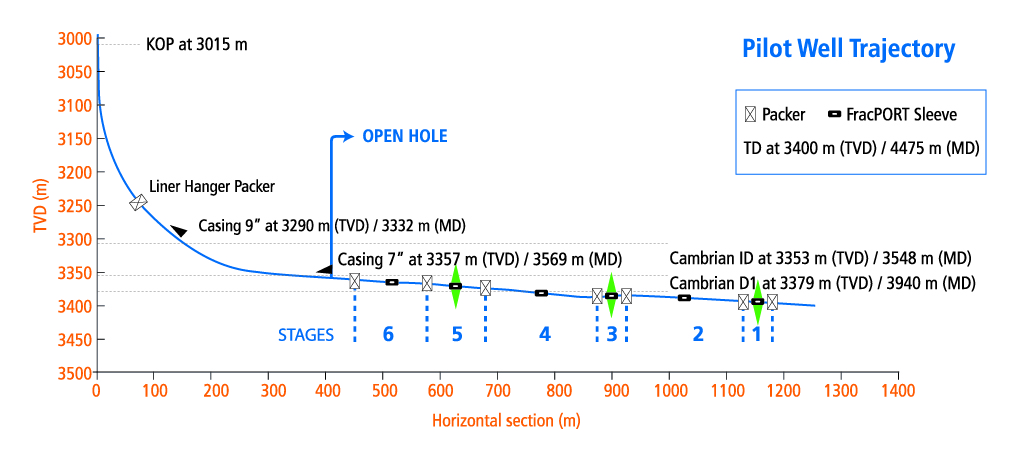

تم تصميم نظام StackFRAC® ذو الفتحات السداسية والمفتوح مع غلاف FracPORT ™ هيدروليكي للمرحلة الأولى وأكياس FracPORT قابلة للحفر ومغلقة للمراحل المتبقية لإمكانية إغلاق المياه أو الغاز في المستقبل. كانت جميع المراحل محاطة بعبوات RockSEAL® II ولكن تم تحديد المراحل 1 و3 و5 فقط للتحفيز.

تم استخدام جهاز صيانة الآبار لسحب استكمال البطانة الحالي 4-½ بوصة. وتم إجراء تشغيل مخرطة الثقوب قبل تشغيل نظام StackFRAC إلى العمق الكلي. تم إجراء عملية التحفيز المستمر بشكل صارم، مما يوفر وقت الحفر والتكلفة

النتائج

Construction

تم وضع جميع معالجات الكسر الثلاثة بنجاح بإجمالي 219000 رطل من مادة الدعم. تم فتح أغلفة FracPORT في المناطق غير المحفزة في تسلسل العملية للسماح بالإنتاج من الكسور الطبيعية. لذلك، تم تحقيق الهدف الأساسي للدراسة التجريبية وهو تقييم جدوى تحفيز الأفقي مع الحفاظ على الإنتاج من الكسور الطبيعية.

تحسن مؤشر الإنتاج للبئر عدة مرات مقارنة بالتحفيز المسبق. زاد إنتاج البئر النهائي بأكثر من 70%. تم الحفاظ على هذا لأكثر من 10 أشهر مما أدى إلى استرداد في أقل من 90 يومًا. بسبب هذا النجاح، يقوم المشغل بإكمال المزيد من الآبار المرشحة باستخدام نظام StackFRAC.
