تكمل Packers Plus أفضل بئر في مجال البحر الأسود

الخلفية

Construction

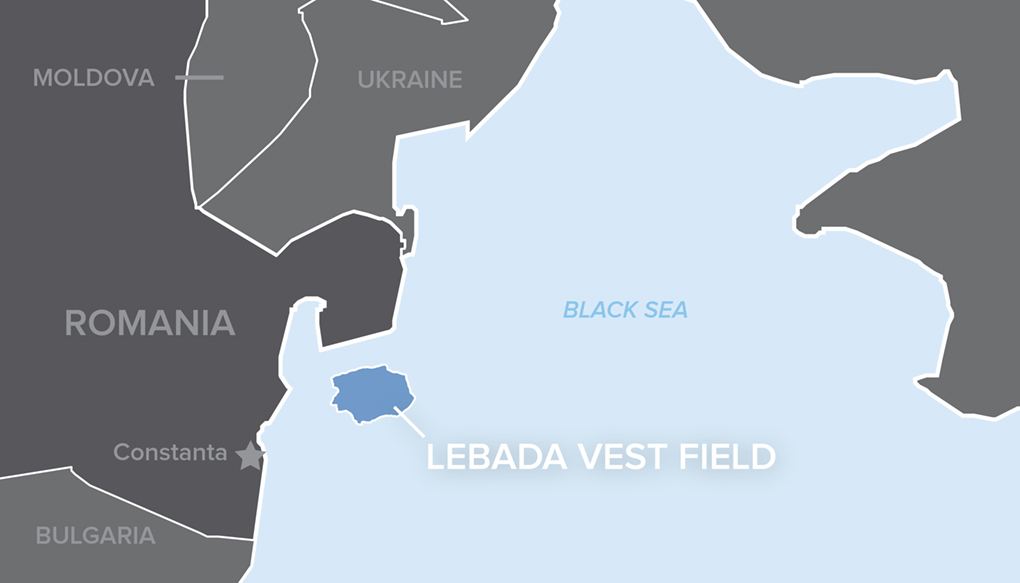

يقع حقل ليبادا فيست على بعد حوالي 95 كم من الساحل من كونستانتا، رومانيا. منطقة الاهتمام هي من 50 إلى 60% من الحجر الجيري مغلف بخطوط نفاذية تتراوح من 0.1 إلى 2 ملي دى ومسامية بين 15 و22%. يقع الخزان أيضًا بالقرب من غطاء غاز غير مرغوب فيه. كان لدى أكبر منتج للنفط والغاز في جنوب شرق أوروبا بئر أفقي في ليبادا فيست أرادوا تحفيزه متعدد المراحل دون كسر في غطاء الغاز.

التحدي

نظرًا لارتفاع التكاليف الملازمة للآبار البحرية، فإن التركيز الرئيسي لاستكمال هذه الآبار هو زيادة الكفاءة التشغيلية لتقليل الوقت اللازم للتحفيز. في السابق، كان المشغل قد أكمل آباره باستخدام البطانات المثقبة الأسمنتية وسوائل التصدع التقليدية القائمة على البوليمر المعدة بالمياه العذبة. تطلب الأخير أن يعود قارب المعالجة إلى المنفذ بعد كل تحفيز لأن سائل الكسر يجب أن يخلط دفعة واحدة في خزانات القارب في الرصيف. تتطلب هذه العملية ما معدله ثلاثة أيام لكل علاج للكسر.

الحل

بعد تقييم جميع خيارات الإ;lhg، اختار المشغل تشغيل نظام Packers Plus StackFRAC® ذو الثقوب المفتوحة من 3 مراحل لاكتساب مزايا الوقت والتكلفة من عملية التحفيز الفردية المستمرة. يسمح مائع تكسير غير قائم على البوليمر بالخلط مع مياه البحر بدلاً من الماء العذب. بالإضافة إلى ذلك، نظرًا لعدم وجود قارب معالجة مخصص، تم تعديل قارب إمداد لحمل معدات الكسر الأرضية.

النتائج

تم تنفيذ التحفيز ثلاثي المراحل في يوم واحد مع ثماني ساعات من وقت الضخ مقابل ما يقدر بتسعة أيام لإكمال البطانة التقليدية "التوصيل والإكمال". أدى التغيير في سائل التكسير وكذلك تعديلات قارب الإمداد إلى إلغاء الحاجة إلى العودة إلى الشاطئ بعد كل مرحلة وحلق 12 يومًا من العملية.

في النهاية، كان هدف المشغل هو تحفيز جزء من الخزان لم يتم استغلاله باستخدام التكسير متعدد المراحل. أتاح استخدام تقنية Packers Plus المملوكة لها أن تكون عملية فعالة وفعالة من حيث التكلفة. بعد المعالجة، أصبح البئر المنتج القياسي في البحر الأسود وكان معدل إنتاجه المستقر 2.5 مرة أفضل بئر تعويض في ليبادا فيست مكتمل بالطرق التقليدية. بسبب هذا النجاح، استمر المشغل في استخدام نظام Packers Plus StackFRAC في آبار البحر الأسود البحرية.
