تعمل التركيبات العائمة على خفض التكاليف في المناطق الجانبية الممتدة

الخلفية

Construction

يتمثل أحد التحديات الرئيسية للإكمال الجانبي الممتد الممتد أثناء التثبيت، حيث قد يكون من الصعب تشغيل النظام إلى العمق المخطط. من خلال الجمع بين نظام Packers Plus StackFRAC® HD وطريقة التثبيت المبتكرة، تمكن المشغل الذي يعمل في العديد من التشكيلات في جميع أنحاء الولايات المتحدة من تثبيت 3 أنظمة StackFRAC® HD بكفاءة في جوانب ضحلة وممتدة.

التحدي

Construction

يعد تثبيت نظام إكمال في امتداد جانبي ممتد تحديًا بشكل خاص عندما يكون القسم الجانبي أطول من العمق الرأسي. في هذه الآبار الضحلة، القوة الهابطة من وزن خيط الأداة في المقطع الرأسي - اللازمة لدفع النظام إلى العمق - غير موجودة بشكل ملحوظ. لا يمكن استخدام تقنيات الحفر مثل التنافر والدوران أثناء التركيب نظرًا لاحتمال تلف ماكينة التعبئة.

في التثبيت النموذجي، تمتلئ خيط الأداة بالسائل أثناء جريانه في حفرة البئر. يتم دفعه عبر المقطع الأفقي بمزيج من القوة الهيدروليكية ووزن السائل. ومع ذلك، إذا لم تتمكن هذه القوى من التغلب على الاحتكاك الناجم عن سحب خيط الأداة على طول الجزء السفلي من حفرة البئر، فقد تنحشر. يمكن للمشغلين سحب النظام وتوسيع فجوة البئر قبل إعادة التثبيت أو ببساطة ضبط النظام كما هو والتخلي عن المراحل السفلية. تتكبد هذه الحلول تكاليف إضافية أو خسائر في الإيرادات.

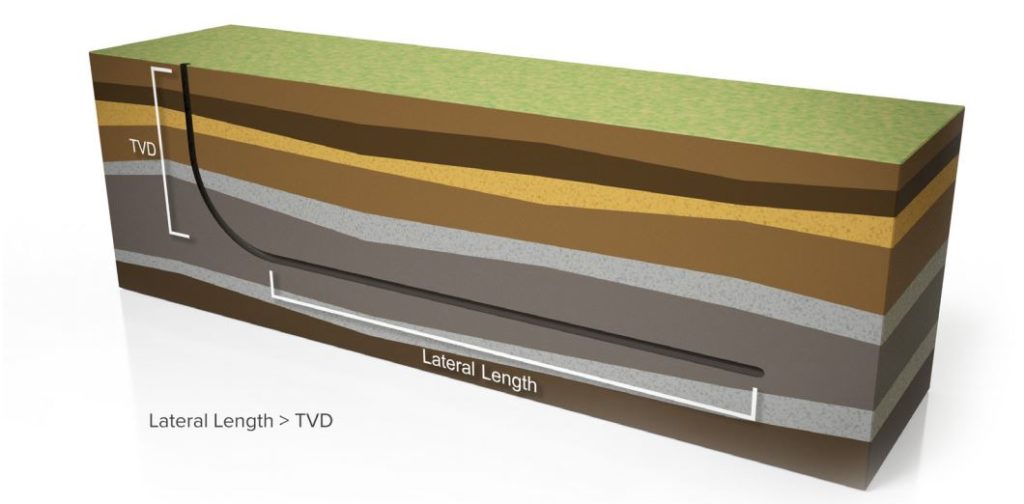

عادةً ما يكون للمدى الممتد الجانبي قطاع جانبي أطول من العمق الرأسي. تشكل هذه الآبار تحديًا للتركيب بسبب انخفاض القوة الهابطة المتاحة لدفع النظام إلى العمق.

الحل

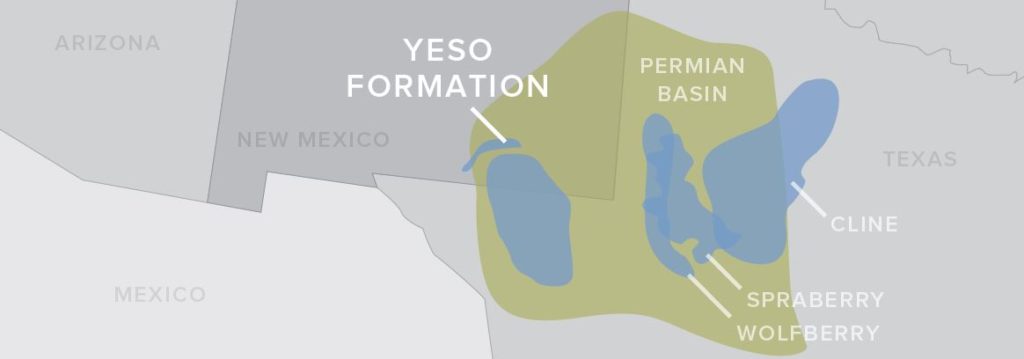

خطط أحد المشغلين لإكمال 3 جوانب ممتدة ضحلة في تشكيل ييسو وأراد التأكيد على أن أنظمة StackFRAC HD ذات 27 مرحلة و35 مرحلة سيتم تثبيتها بسلاسة.

لتخفيف الاحتكاك أثناء التثبيت، تم تصميم Glass Barrier Float Sub لمنع السوائل من دخول سلسلة الأداة السفلية بحيث تكون مليئة بالهواء أثناء التثبيت. يتطلب الطفو المتزايد لسلسلة الأداة وزنًا أقل للتثبيت، بينما يوفر السائل في القسم الرأسي وزنًا إضافيًا "لتعويم" النظام إلى العمق المطلوب.

في العمق المخطط له، عندما ينكسر الحاجز الزجاجي بالضغط الهيدروليكي، يملأ السائل النظام وتجري جميع عمليات التثبيت والتحفيز الأخرى كالمعتاد.

النتائج

استخدمت Packers Plus حسابات عزم الدوران والسحب لتحسين موقع Glass Barrier Float Subs لسلاسل أداة StackFRAC HD ذات 27 مرحلة و35 مرحلة.

تم تعويم جميع الأنظمة الثلاثة إلى جوانب يبلغ طولها ميلين إلى العمق المخطط لها وانفجرت الغواصات كما تم تصميمها. تم تحفيز الآبار في عمليات الضخ المستمرة التي تمت دون وقوع حوادث.

أُعجب المشغل وفاجأ بسهولة وكفاءة تشغيل النظام في حفرة البئر باستخدام Glass Barrier Float Sub.

أدى ابتكار Glass Barrier Float Sub للتركيبات إلى زيادة طفو سلسلة الأداة، ما زاد من فعالية وزن السائل المتاح من العمود الرأسي وخفض احتكاك السحب على طول القسم الأفقي. حقق المشغل وفورات كبيرة في التكاليف من خلال تقليل وقت الحفر وزيادة الكفاءة التشغيلية.

تبتكر Packers Plus باستمرار لتطوير حلول متكاملة تلبي الاحتياجات المحددة للصناعة. لقد كانت أنظمتهم المجربة ميدانيًا والفعالة من حيث التكلفة هي الحل للعديد من المشاريع المعقدة في جميع أنحاء العالم، بما في ذلك الآبار البحرية والطاقة الحرارية الأرضية والآبار متعددة الأطراف. لمزيد من المعلومات حول حلول الإنجاز المتخصصة، راجع packersplus.com.
